事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具各设备安装资质且能提供更好的服务,所以在直接征得拨备安装分包单位书面同意后,与设备供货单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
问题:
1.写出项目监理机构对事件1的处理程序。
2.针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。
3.事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由,写出正确做法。
4.写出专业监理工程师对事件4中质量缺陷的处理程序。

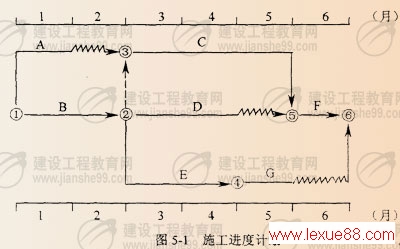

五、某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表5-1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
工作 | A | B | C | D | E | F | G |
估算工程量(m3) | 2500 | 3000 | 4500 | 2200 | 2300 | 2500 | 2000 |
报价(元/m3) | 100 | 150 | 120 | 180 | 100 | 150 | 200 |
施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建没单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位:送检.则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3.施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5.2.施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
表5-2建筑材料价格指数
费用名称 | 基准月价格指数 | 结算月价格指数 |
钢材 | 105 | 130 |
水泥 | 110 | 140 |
骨料 | 100 | 120 |
问题:
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施二单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施二单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两住)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)。

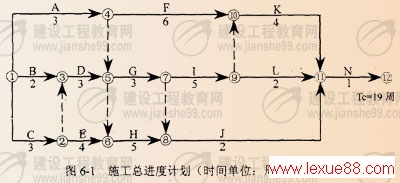

六、某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对 www.lexue88.com 超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/m3.在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3.
事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6-1.
表6-1后续工作可缩短的时间与赶工费率
工作名称 | F | G | H | I | J | K | L | N |
可缩短的时间(周) | 2 | 1 | 0 | 1 | 2 | 2 | 1 | 0 |
赶工费率(万元/周) | 0.5 | 0.4 | / | 3.0 | 2.0 | 1.O | 1.5 | / |
事件3:调试工作结果见表6-2.
表6-2调试工作结果表
工作 | 设备采购者 | 结果 | 原因 | 未通过增加的费用(万元) |
K | 建设单位 | 未通过 | 设备制造缺陷 | 3 |
L | 建设单位 | 未通过 | 安装质量缺陷 | 1 |
J | 施工单位 | 通过 | / | / |
N | 建设单位 | 未通过 | 设计缺陷 | 2 |
tag: 历年真题,监理工程师考试试题,监理工程师考试真题,监理工程师考试题,监理工程师考试试题 - 历年真题
