幼教  教案  范文  作文  资格考试  高中教学  【网站地图】 【+收藏本站
在线投稿
您当前位置:乐学网资格考试经济师考试试题历年真题经济师考试题和答案中级建筑历年真题一(7)

经济师考试题和答案中级建筑历年真题一(7)

04-04 15:54:10   浏览次数:315  栏目:历年真题
标签:经济师考试真题,经济师考试真题,经济师考试试题及答案,http://www.lexue88.com 经济师考试题和答案中级建筑历年真题一(7),

    89.该工程签约时的合同价款为(  )。

    A.475.20

    B.515.97

    C.520.32

    D.552.89

    【参考答案】:D

    【答案解析】:(9600×480/10000+2400×60/10000+30+4)×(1+5%)×(1+3.41%)=552.89万元

    【试题点评】:本题考核的是工程量清单计价。参见教材P155-159.

    90.该公程的预付款和质量保证金分别为(  )万元。

    A.45.72 14.26

    B.51.60 15.48

    C.52.00 15.60

    D.55.29 16.59

    【参考答案】:D

    【答案解析】:预付款为签约合同价的10%:

    552.89×10%=55.29

    质量保证金为签约合同价的3%:

    552.89×3%=16.59

    【试题点评】:本题考核的是工程款的结算。参见教材P169-174.

    91.第l个月的分部分项工程量清单价款应为(  )万元。

    A.100.73

    B.100.80

    C.110.33

    D.110.42

    【参考答案】:B

    【答案解析】:(2000×480+800×60)/10000=100.80

    【试题点评】:本题考核的是工程进度款的结算。参见教材P173.

    92.在计算承包商第3个月应得进度款时,应考虑的因素包括(  )。

    A.应抵扣的工程预付款

    B.招标人预留金的结算

    C.因工程量增加或减少超出规定幅度l5%,需调整单价

    D.应扣减的质量保证金

    【参考答案】:AD www.lexue88.com

    【答案解析】:预付款是在开工后的前三个月平均扣除的,所以第三个月要考虑预付款的扣除;质量保证金是在每个月都扣除的,所以第三个月也应该考虑;预留金题目中说明了在最后一个月结算,所以第三个月的时候不考虑。

    【试题点评】:本题考核的是工程进度款结算。参见教材P171.

    (四)

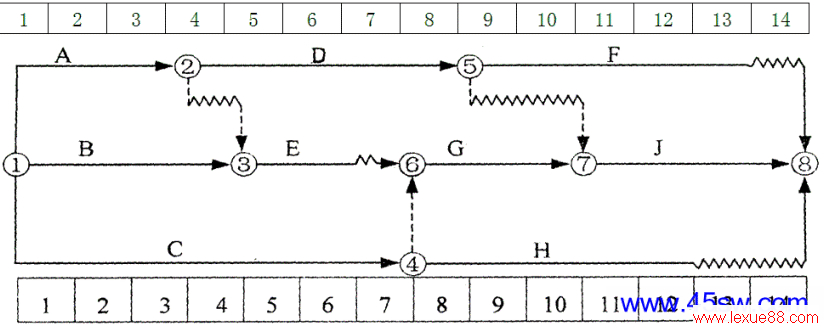

    93.该工程项目的关键线路为(  )。

    A.①一④一⑥一⑦一⑧

    B.①一②—③一⑥一⑦一⑧

    C.①—③一⑥—⑦一⑧

    D.①一②一⑤一⑦—⑧

    【参考答案】:A

    【答案解析】:在时标网络计划中,没有波形线的线路就是关键线路,对于本题就是①—④—⑥—⑦—⑧。

    【试题点评】:本题考核的是时标网络计划关键线路的确定。参见教材P193.

    94.关于工作D的时间参数的说法中,正确的为(  )。

    A.最迟开始时间为第3个月

    B.总时差为1个月

    C.自由时差为0个月

    D.最迟完成时间为第8个月

    【参考答案】:BC

    【答案解析】:自由时差对于D工作而言就是他的波形线的长度,他没有波形线,那就是没有自有时差。相应的D工作的总时差=紧后工作总时差的最小值=min{1,2}=1.

    【试题点评】:本题考核的是时标网络计划中时间参数的计算。参见教材P194.

    「提示」网校模拟试题一单选第36题涉及该题的一部分知识点。2009年梦想成真《应试指南—建筑(中级)》P119「例15」涉及该知识点。 www.lexue88.com

    95.工作B的最早开始时间和最迟完成时间分别为(  )。

    A.第l月和第5月

    B.第0月和第4月

    C.第2月和第6月

    D.第1月和第4月

    【参考答案】:A

    【答案解析】:总时差=最迟完成时间-最早完成时间,可以推出:最迟完成时间=最早完成时间+总时差。

    B的最早开始时间为第一个月月初,最早完成时间为第四个月月末,因为B工作有一个月的总时差,所以他的最迟完成时间为第五个月月末。

    【试题点评】:本题考核的是时标网络计划中时间参数的计算。参见教材P194.

    「提示」2009年梦想成真《应试指南—建筑(中级)》P119「例17」、「例18」涉及该知识点。

    96.在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为(  )。

    A.不影响总工期,只影响其紧后工作的最早开始时间

    B.对后续工作的最早开始时间及总工期均有影响

    C.将使其后续工作的最早开始时间推迟2个月

    D.将使总工期延长l个月

    【参考答案】:BD

    【答案解析】:E工作有一个月的自由时差和一个月的总时差,E实际进度推迟2个月,将导致影响紧后工作的最早开始时间推迟1个月,总工期延长1个月。自由时差是不影响紧后工作的情况下可以利用的机动时间,总时差是不影响总工期的情况下可以利用的机动时间,如果延期超过了这两者,那对紧后工作和总工期都有影响。

    【试题点评】:本题考核的是网络计划实施中的检查。参见教材P201.

    (五)

    某建设单位建设一热电厂。该单位委托甲工程监理公司对工程进行监理,委托乙施工单位作为项目的施工总承包单位,并决定向美国丙重型设备制造商订购发电设备。

    甲监理公司的总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责风险分析和相应监理规划内容的编写工作。根据该项目的具体情况,监理工程师对建设单位的风险事件提出了相应的风险对策,并制定了相应风险控制措施,见下表。

序号




风险事件




风险对策




控制措施



1

通货膨胀

风险转移

建设单位与承包单位签订固定总价合同


2




承包单位违约




风险转移



要求承包单位提供第三方担保或提供履约保函


3




建设单位购买的昂贵设备运输过程中的意外事故




风险转移




从现金净收入中支出


4




第三方责任




风险自留



建立非基金储备


    乙施工单位投保了建筑工程保险和附加第三者责任险。在施工过程中;对材料进行分隔存放。 www.lexue88.com

    建设单位向丙公司预定产品。订货合同规定了设备类型和数量,并规定了以美元作为支付货币,建设单位支付10%的定金。生产时间通常是4个月至9个月建设单位担心人民币兑美元可能贬值;决定对风险套期保值,有效地使人民币的美元价值固定,从而使设备合同的美元价值固定。

[1] [2]  下一页

,经济师考试题和答案中级建筑历年真题一(7)
《经济师考试题和答案中级建筑历年真题一(7)》相关文章

tag: 历年真题,经济师考试真题,经济师考试真题,经济师考试试题及答案,经济师考试试题 - 历年真题

发表评论
发表读后感言(游客无需登录,即可直接发表感言。)
匿名评论
最新评论所有评论
评论加载中......
联系我们 | 网站地图 | 幼教大全 | 免费教案 | 范文大全 | 作文大全 | 资格考试 | 高中教学
